清晨的阳光自云层里弥散而下,7月的上湾还留有一丝的凉爽,伴随着徐徐微风,一天的工作即将展开,今天是上湾热电厂人员定位项目施工的第16天。
位于内蒙古鄂尔多斯市伊金霍洛旗乌兰木伦镇的上湾热电厂,与陕西神木市隔河相望。
早8点,早班会
每日现场项目施工的第一件事,是从给施工团队的安全技术交底中开始,交底会关乎每日安全注意事项,一点也马虎不得。今天的施工内容是1#锅炉0米层的布线与设备安装,做好安全交底并确定工人已熟知作业风险后,今日的工作正式开始了。
锅炉内的定位设备安装,难点在于如何在钢梁上进行设备固定,钢板的厚度是不支持钻孔的,当然,电厂也不同意。作为具有丰富现场实施经验的我来说,这并不算困难,通过前期与施工队共同对现场的勘察,我们已经有了明确的设备安装方案,今天到了大显身手的时候了。

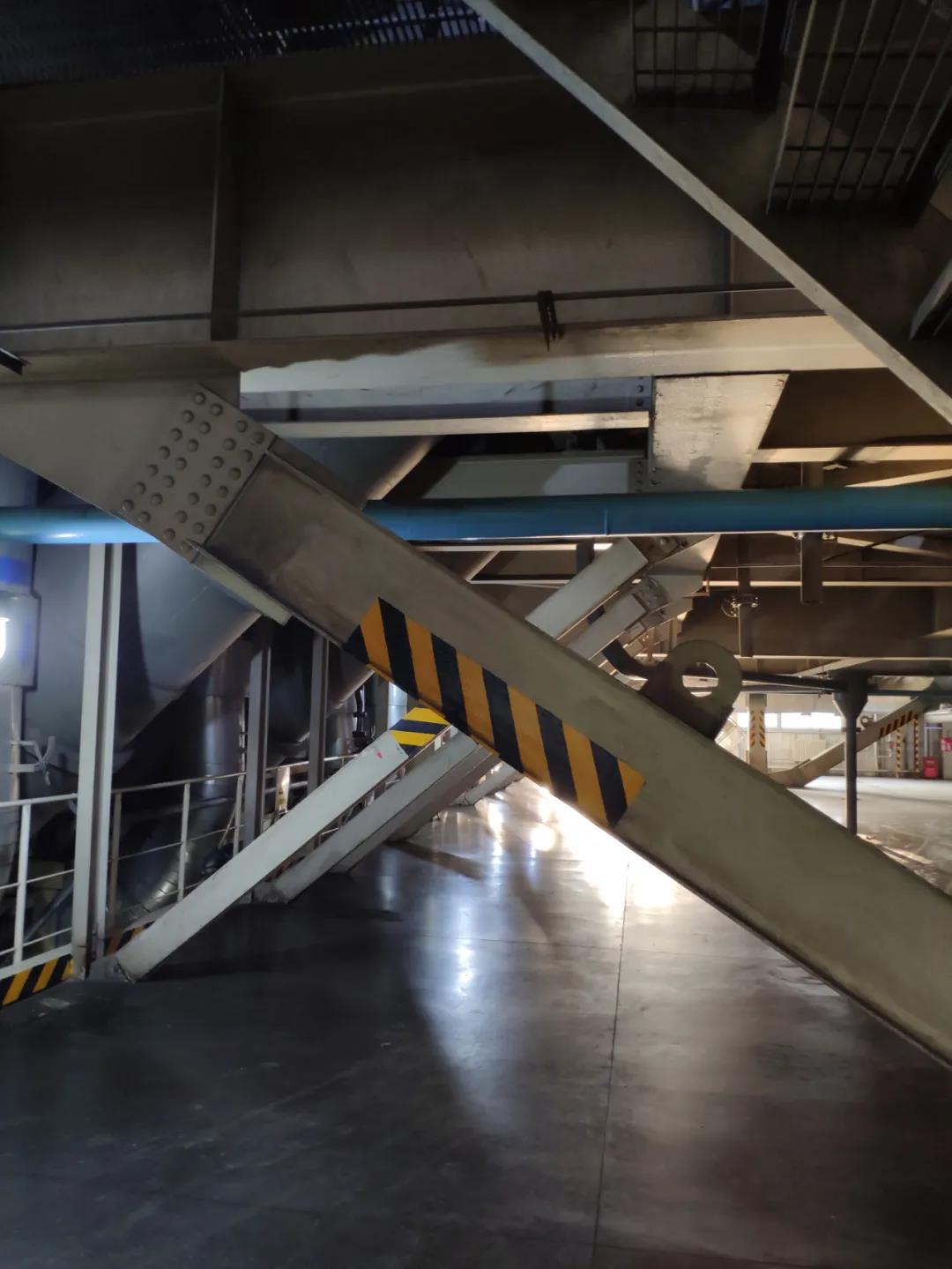

锅炉内部实景图
锅炉内部实景图
上午10点,施工现场
封闭式锅炉的施工环境并不舒适,高温、噪音时刻伴随着我们,但是相比前段时间的汽机房,这里的环境其实还好一些。为了防止中暑,每半小时工人们就分批出去歇一会儿,当然现场的矿泉水和藿香正气水也备着,工人的身体状态永远要比施工进度更重要。

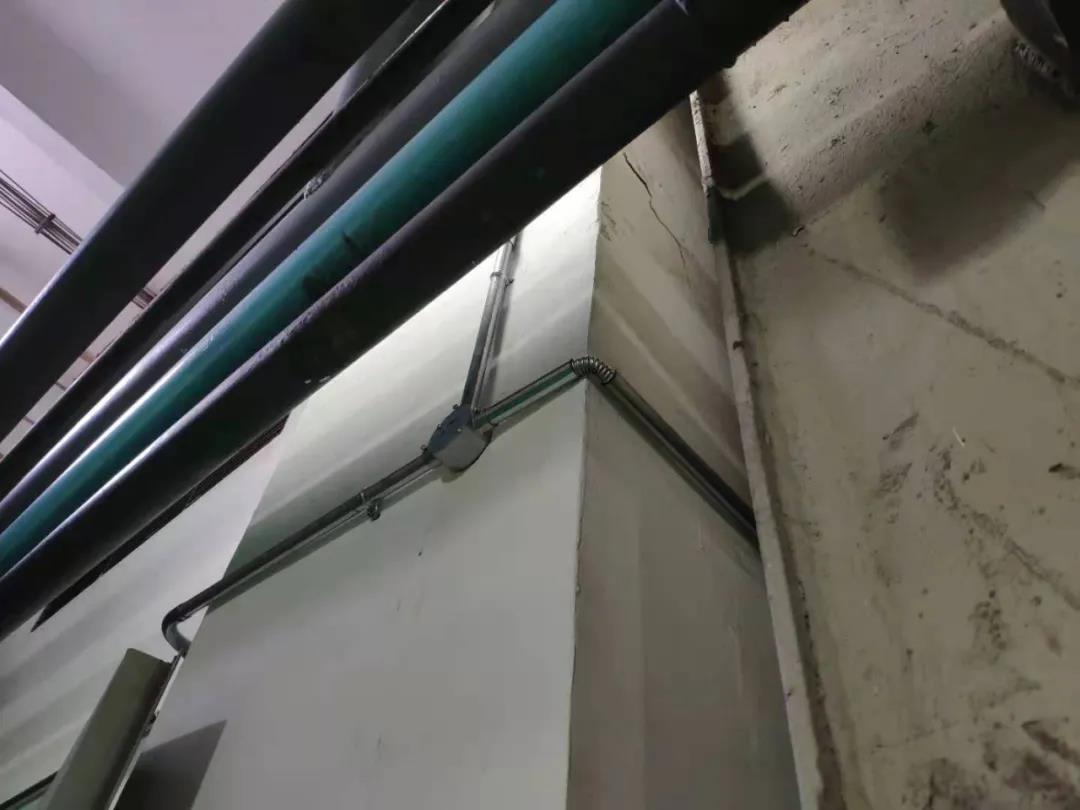

现场施工图

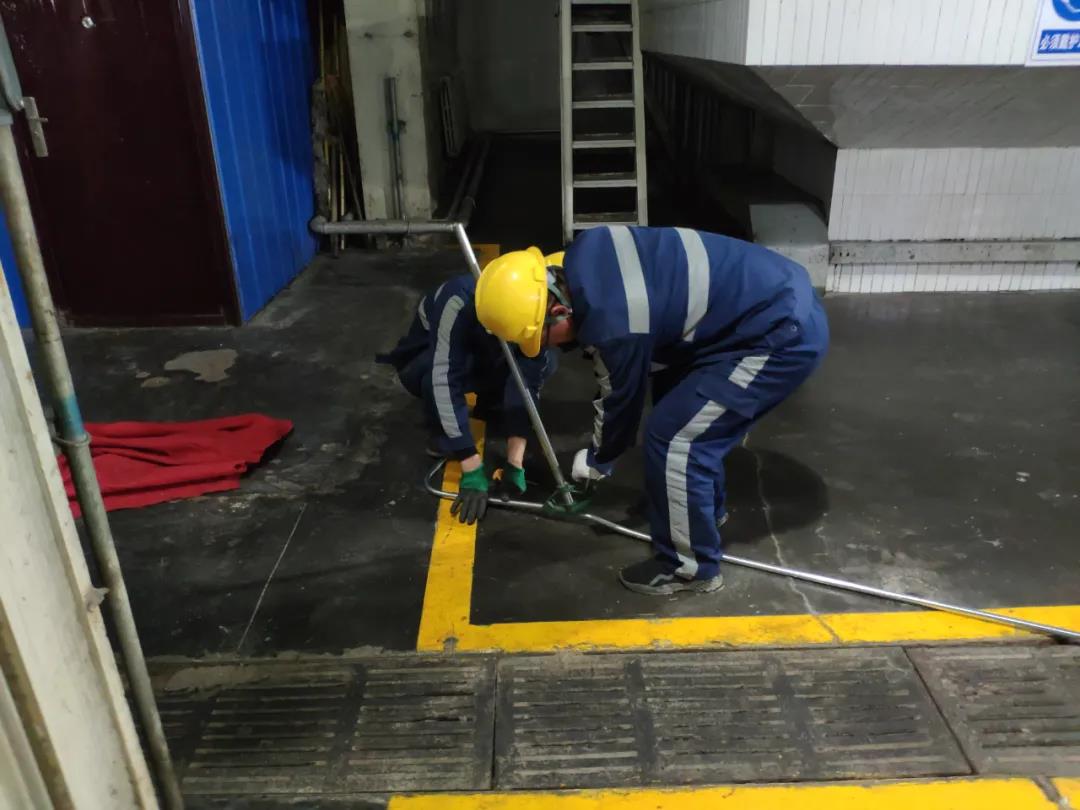

完美的工艺从走线开始

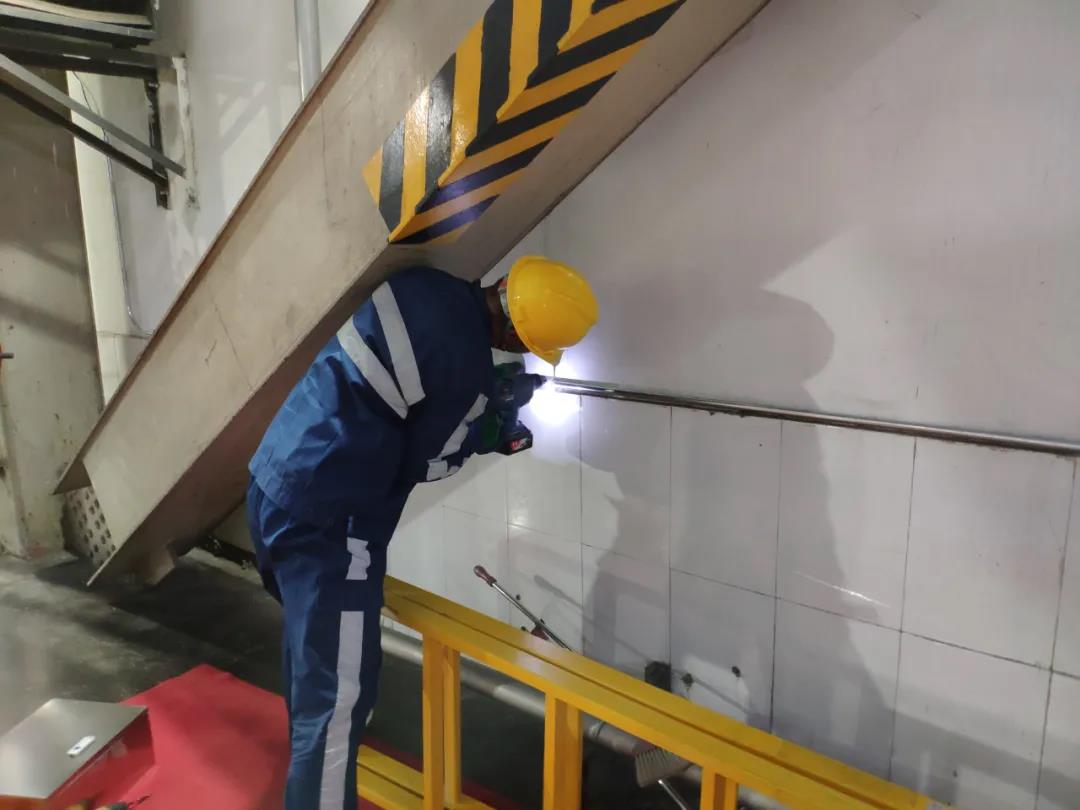

这个位置真的不好施展

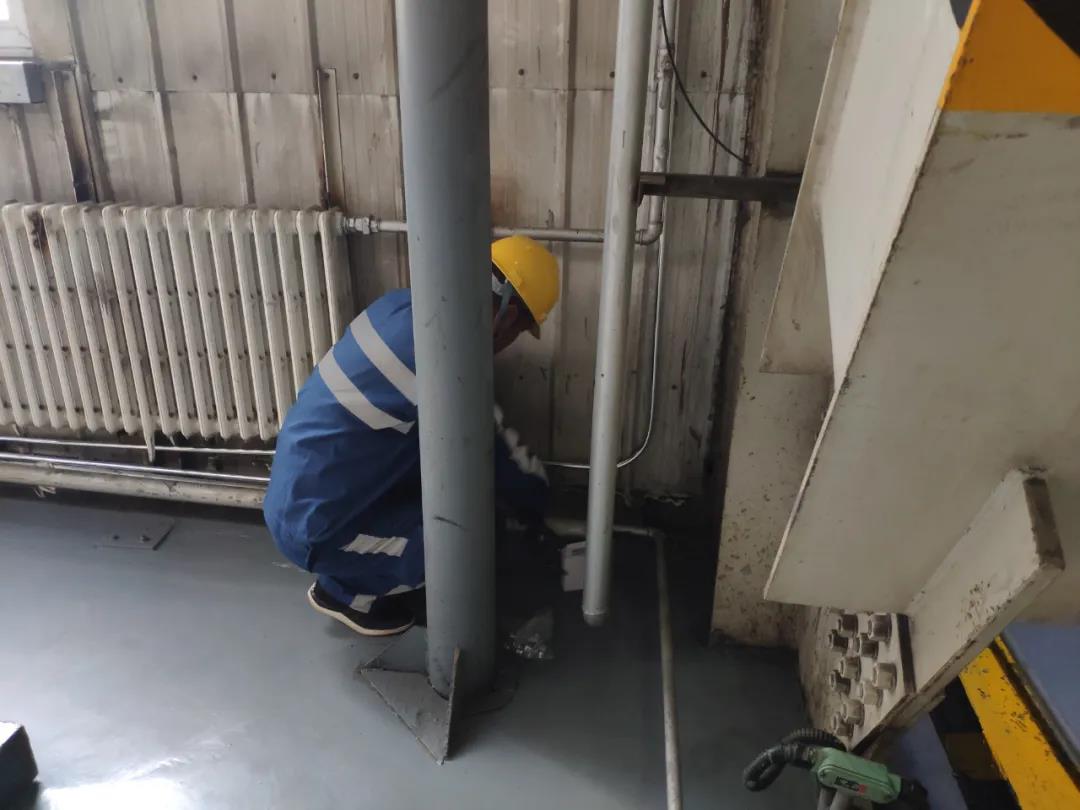

弯管可是个技术活儿

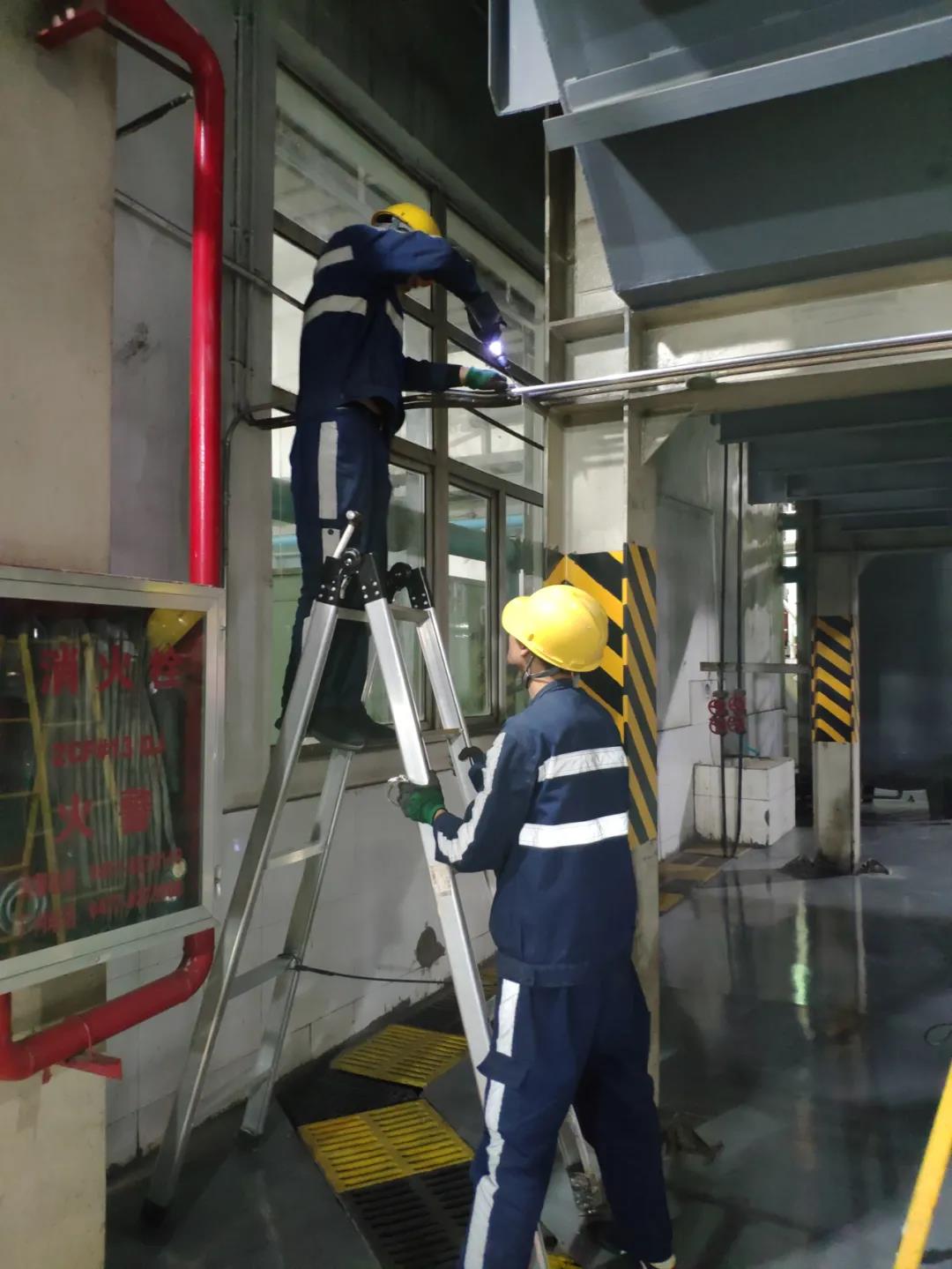

超过1.5米,必须有人扶梯
下午3点,施工现场
中午短暂的休息后,又是活力满满的下午,果然前路从来不是一帆风顺,下午的施工遇到了走线上的问题,我们发现在之前设计的线路上,马鞍卡居然不能用。就钻孔和绕路上,我和团队讨论了起来,选择多走16米的线,从另一条钢梁上绕过去,虽然在人力物力成本上都有损失,但是满足电厂施工要求是第一重要的。

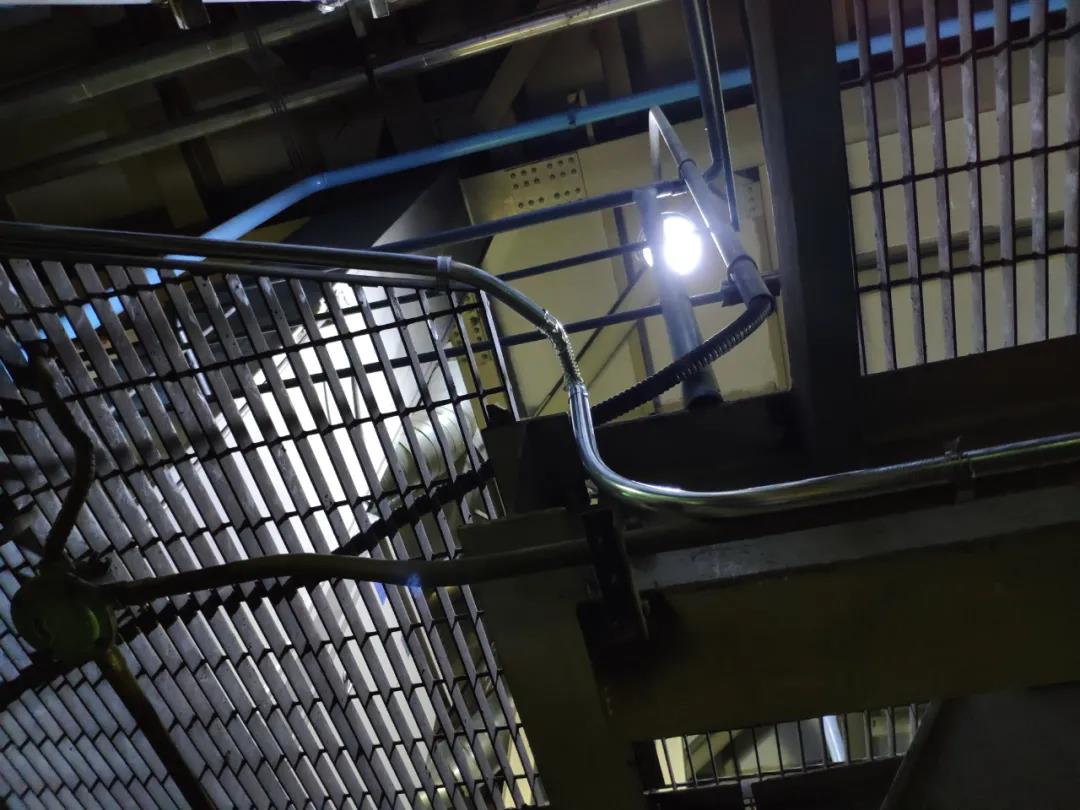

艺术性的走线
下午6点30分,施工现场
一天的工作接近尾声,在清理打扫完现场后,工人们离开了,我的工作还没有结束,今天的施工整体还要再检查一遍,确保施工质量,尽量减少后期返工,以及重新检查下是否满足公司、电厂的双重施工标准。
今天的工作完满的完成,1#锅炉0米层的管路敷设已全部完成,明日就可以安装设备了。2*150mw的上湾热电厂并不大,按照现有的施工进度,可能会比65天的预期提前一些,也能给后期的调试工作争取出更多的时间。一天的工作告一段落,明天又将是全新的一天。
